'ประยุทธ์' เร่งทยอยเปิดรถไฟทางคู่ - ไฮสปีดไทยจีน ปี 2567
"ประยุทธ์" เช็คผลงานก่อสร้างรถไฟทางคู่ สายตะวันออกเฉียงเหนือ ช่วงมาบกะเบา - ชุมทางถนนจิระ คาดทยอยเปิดบริการในปี 2567 พร้อมเร่งสร้างไฮสปีดไทย-จีน ปักหมุดเปิดปี 2570
พลเอกประยุทธ์ จันทร์โอชา นายกรัฐมนตรี ตรวจเยี่ยมโครงการก่อสร้างรถไฟทางคู่ สายตะวันออกเฉียงเหนือ ช่วงมาบกะเบา - ชุมทางถนนจิระ งานอุโมงค์รถไฟผาเสด็จ ช่วงมาบกะเบา - หินลับ อำเภอมวกเหล็ก จังหวัดสระบุรี โดยพบว่างานก่อสร้างคืบหน้าอย่างต่อเนื่อง และคาดว่าจะก่อสร้างงานโยธาแล้วเสร็จและเปิดเดินรถในทางคู่ใหม่บางส่วนได้ภายในปี 2567
สำหรับโครงการก่อสร้างรถไฟทางคู่ช่วงมาบกะเบา - ชุมทางถนนจิระ เป็นหนึ่งโครงการพัฒนารถไฟทางคู่ระยะเร่งด่วนทั่วประเทศ ซึ่งมีระยะทาง 135 กิโลเมตร 20 สถานี เริ่มต้นที่สถานีมาบกะเบา อำเภอแก่งคอย จังหวัดสระบุรี ผ่านพื้นที่อำเภอมวกเหล็ก จังหวัดสระบุรี อำเภอปากช่อง อำเภอสีคิ้ว อำเภอสูงเนิน และสิ้นสุดโครงการที่สถานีชุมทางถนนจิระ อำเภอเมือง จังหวัดนครราชสีมา โดยมีวงเงินลงทุนประมาณ 29,968.62 ล้านบาท แบ่งการก่อสร้างเป็น 4 สัญญา ประกอบด้วย
สัญญาที่ 1 การก่อสร้างรถไฟทางคู่ ช่วงมาบกะเบา - คลองขนานจิตร ระยะทาง 58 กิโลเมตร แบ่งเป็น การก่อสร้างทางรถไฟคู่ใหม่ระดับพื้น 30 กิโลเมตร การก่อสร้างทางเดี่ยวระดับพื้น ขนานกับทางรถไฟเดิม 23 กิโลเมตร และทางรถไฟยกระดับ 5 กิโลเมตร ซึ่งเป็นทางรถไฟที่สูงที่สุดในประเทศไทย จุดสูงสุดประมาณ 48 - 50 เมตรจากระดับพื้นดิน ปัจจุบันมีความคืบหน้าร้อยละ 96.22 โดยงานก่อสร้างส่วนใหญ่ เช่น อาคารสถานีทั้ง 7 สถานี และทางยกระดับ ก่อสร้างเสร็จเรียบร้อยแล้ว
สัญญาที่ 2 การก่อสร้างรถไฟทางคู่ ช่วงคลองขนานจิตร - ชุมทางถนนจิระ ระยะทาง 69 กิโลเมตร ปัจจุบันอยู่ระหว่างการปรับแบบร่วมกับโครงการก่อสร้างรถไฟความเร็วสูงไทย - จีน ช่วงกรุงเทพมหานคร -นครราชสีมา
สัญญาที่ 3 การก่อสร้างอุโมงค์รถไฟ จำนวน 3 แห่ง โดย

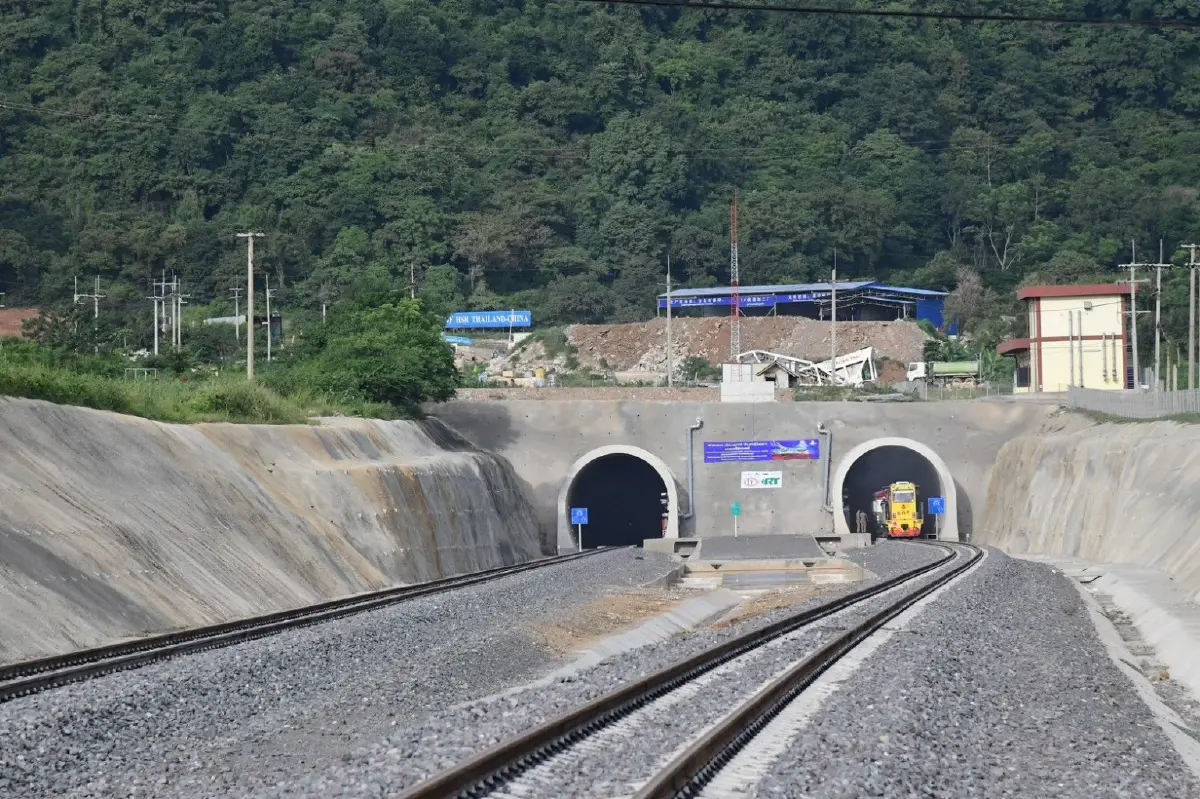

อุโมงค์ที่ 1 อยู่ระหว่างสถานีมาบกะเบา สถานีผาเสด็จ และสถานีหินลับ จังหวัดสระบุรี ซึ่งเป็นอุโมงค์รถไฟที่ยาวที่สุดในประเทศไทย มีความยาว 5.85 กิโลเมตร กว้างประมาณ 7.50 เมตร สูง 7.00 เมตร ลักษณะเป็นอุโมงค์คู่ รางเดี่ยว เป็นการออกแบบ ที่มีระบบความปลอดภัยค่อนข้างสูง ภายในอุโมงค์มีช่องอพยพผู้โดยสารทุกๆ ระยะ 500 เมตร กรณีที่เกิดเหตุสุดวิสัย ปัจจุบันมีความคืบหน้าร้อยละ 98.13
อุโมงค์ที่ 2 อยู่ระหว่างสถานีหินลับ และสถานีมวกเหล็กใหม่ จังหวัดสระบุรี มีความยาว 650 เมตร กว้าง 11.00 เมตร สูง 7.30 เมตร ลักษณะเป็นอุโมงค์เดี่ยว รางคู่ โดยช่องอุโมงค์ที่มีขนาดใหญ่กว่าอุโมงค์อื่น ๆ ทำให้มองเห็นปากอุโมงค์ทั้งสองฝั่งได้อย่างชัดเจน ปัจจุบันดำเนินการก่อสร้างแล้วเสร็จ
อุโมงค์ที่ 3 อยู่บริเวณเขื่อนลำตะคอง ระหว่างสถานีคลองขนานจิตร อำเภอปากช่อง และสถานีคลองไผ่ อำเภอสีคิ้ว จังหวัดนครราชสีมา มีความยาวประมาณ 1.4 กิโลเมตร กว้าง 7.50 เมตร สูง 7.00 เมตร ลักษณะเป็นอุโมงค์คู่ รางเดี่ยว ปัจจุบันดำเนินการก่อสร้างแล้วเสร็จ
สัญญาที่ 4 การจัดหาและติดตั้งระบบอาณัติสัญญาณและโทรคมนาคม มีความคืบหน้าร้อยละ 24.31 โดยในช่วงแรกจะเปิดใช้งาน ตั้งแต่สถานีซับม่วง สถานีจันทึก สถานีปากช่อง และสถานีคลองขนานจิตร
ทั้งนี้ เมื่อโครงการแล้วเสร็จจะช่วยเสริมประสิทธิภาพการเดินขบวนรถได้อย่างสะดวก และรวดเร็วยิ่งขึ้น สามารถรองรับขบวนรถเพิ่มขึ้นได้ไม่น้อยกว่า 2 เท่า เนื่องจากขบวนรถโดยสาร จะสามารถทำความเร็วสูงสุดเฉลี่ย 100 - 120 กม./ชม. จากเดิม 50 กม./ชม. และขบวนรถสินค้า จะสามารถทำความเร็วสูงสุดได้เฉลี่ย 60 กม./ชม. จากเดิม 29 กม./ชม. ทำให้ลดระยะเวลาการเดินทาง มีความตรงต่อเวลาของขบวนรถ เนื่องจากไม่ต้องเสียเวลาในการรอหลีกขบวนรถ ลดต้นทุนการขนส่งด้านโลจิสติกส์
นอกจากนี้ นายกรัฐมนตรีและคณะ ได้ลงพื้นที่โครงการก่อสร้างรถไฟความเร็วสูงไทย - จีน ระยะที่ 1 ช่วงกรุงเทพ - นครราชสีมา สัญญาที่ 3-2 งานอุโมงค์มวกเหล็กและลำตะคอง ซึ่งกระทรวงคมนาคมได้เร่งรัดติดตามการก่อสร้าง เพื่อให้สามารถเปิดให้บริการได้ตามแผนงานภายในปี 2570 ปัจจุบันมีความคืบหน้าอย่างต่อเนื่อง โดยได้ดำเนินการก่อสร้างช่วงกลางดง - ปางอโศก ระยะทาง 3.5 กม. แล้วเสร็จ
